Stand und Impressionen

Aktueller Stand der Bauarbeiten

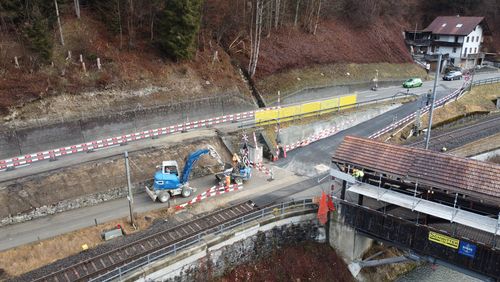

Die Bauarbeiten der Steinbachbrücke haben am 13. Januar 2025 begonnen.

Vorsicht:

Vom 24.02.2025 bis 28.02.2025 ist die Zufahrt Steinbach zwischen 23:30 und 05:00 Uhr erschwert.



Stand der Arbeiten (19.02.2025):

-Das Vordach wurde abgebrochen.

-Der Belag beim Ostast wurde eingebaut.

-Der Boden oberhalb der Blocksteinmauer wurde abgetragen.

Stand der Arbeiten (27.02.2025):

-Die Bauarbeiten am OST-Ast sind vorläufig abgeschlossen (Strasse ausgebaut).

-Die Nagelwand zur Verbreiterung der Zufahrt wurde erstellt.

-Der Aushub des Widerlager Süd ist in Arbeit.

-Die Betonelemente der Brücke und auch der Mauer sind in Arbeit.

Stand der Arbeiten (26.03.2025):

-Beim Widerlager Süd wurden die Wände betoniert und die Bewehrung fertiggestellt.

-Im Widerlager Nord wurde die 2. Etappe des Fundamentsockels betoniert.

Stand der Arbeiten (02.04.2025):

-Die alten Kabel der Swisscomleitung wurden geschnitten (Das Verlegen der Swisscomleitung ist in Arbeit.

-Der Fahrdraht wurde demontiert.

-Die Aushubarbeiten dür die Mauer Bahn und Betonriegel sind in Arbeit.

-Der Belagsschlitz für das ERdungsseil beim Bahnübergang wurde erstellt.

-Das Widerlager Süd wurde ausgeschalt.

-Im Widerlager Nord wurde Wand 1. armiert und betoniert.

-Im Widerlager Süd wurde Wand 2. armiert.

Stand der Arbeiten (09.04.2025):

-Die Betonriegel wurden fertig betoniert.

-Der Aushub für die Mauer Bahn wurde erstellt.

-Widerlager Nord wurde die 2. Wand betoniert.

-Im Wuderkager Nord wurde die Hinterfüllung mit Beton und Sickerkies erstellt.

-Versetzen von Stahlelementen mit Pneukran.

-Die Wiederherstesllung des Ufers ist in Arbeit.

Stand der Arbeiten (16.04.2025):

-Kabelarbeiten sind in Arbeit.

-Rückbau Wasserhaltung ist erfolgt.

-Die Vorarbeiten Aushub für die Terramauer sind in Arbeit.

-Im Widerlager Süd ist das Hinterfüllen des Widerlagers in Arbeit.

-Die Böschung wurde mit Blocksteinen erstellt.

Stand der Arbeiten (23.04.2025):

-Die Kabelzugarbeiten wurden abgeschlossen.

-Der Voraushub ist in Arbeit.

-Das Einbringen von Kies für die Fundation ist in Arbeit.

-Das Gerüst beim Widerlager Nord wurde montiert.

-Die Halterungen für den Brückenträger bein Widerlager Süd wurden montiert.

Stand der Arbeiten (30.04.2025):

-Die Kabelzugarbeiten wurden abgeschlossen

-Das Planum für die Mauer SBB wurde erstellt.

-Das Splittbett bei der Mauer Sbb wurde eingebracht.

-Die TerraMauer ist in Arbeit.

-Brunnenring wurde versetzt.

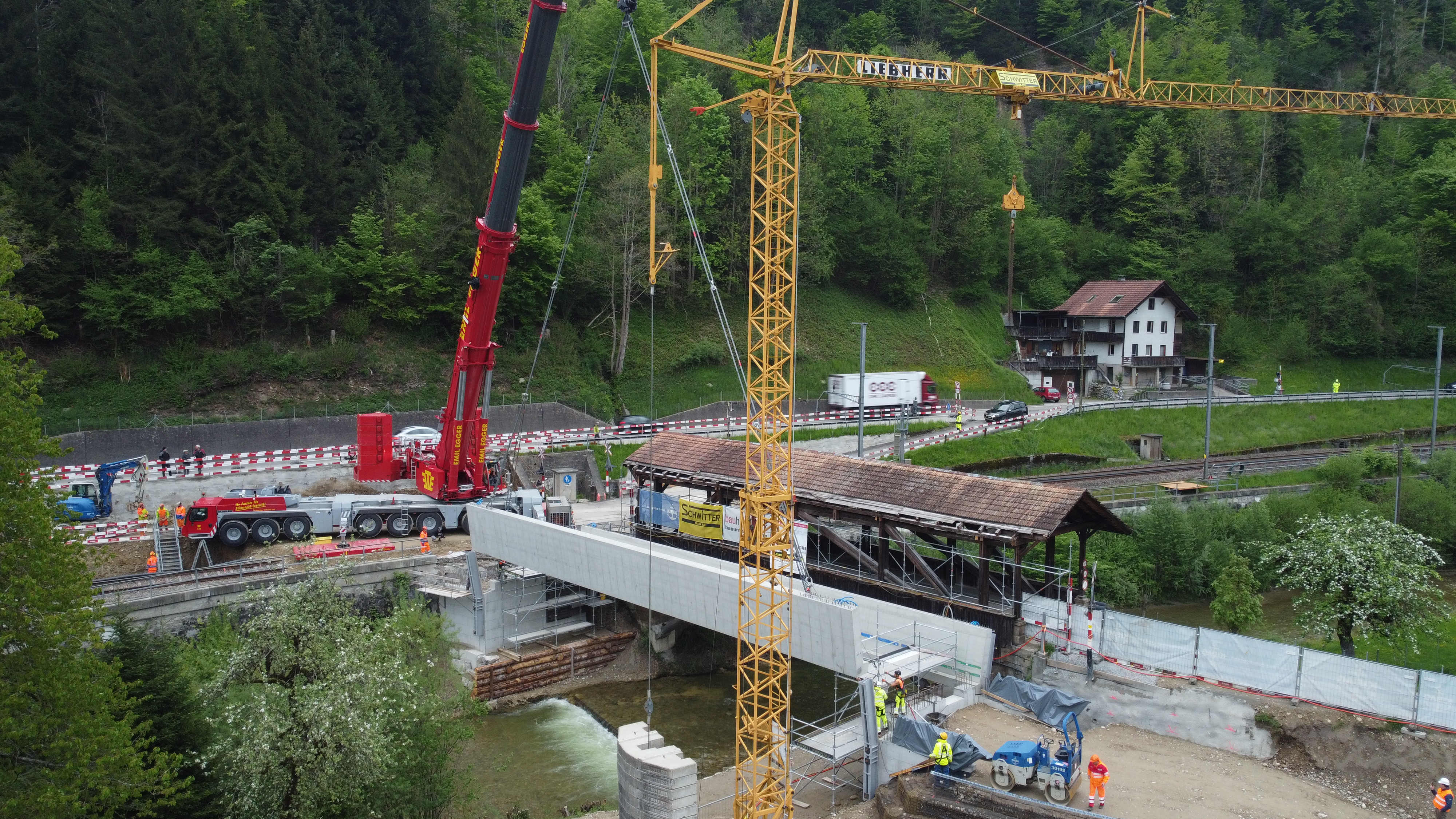

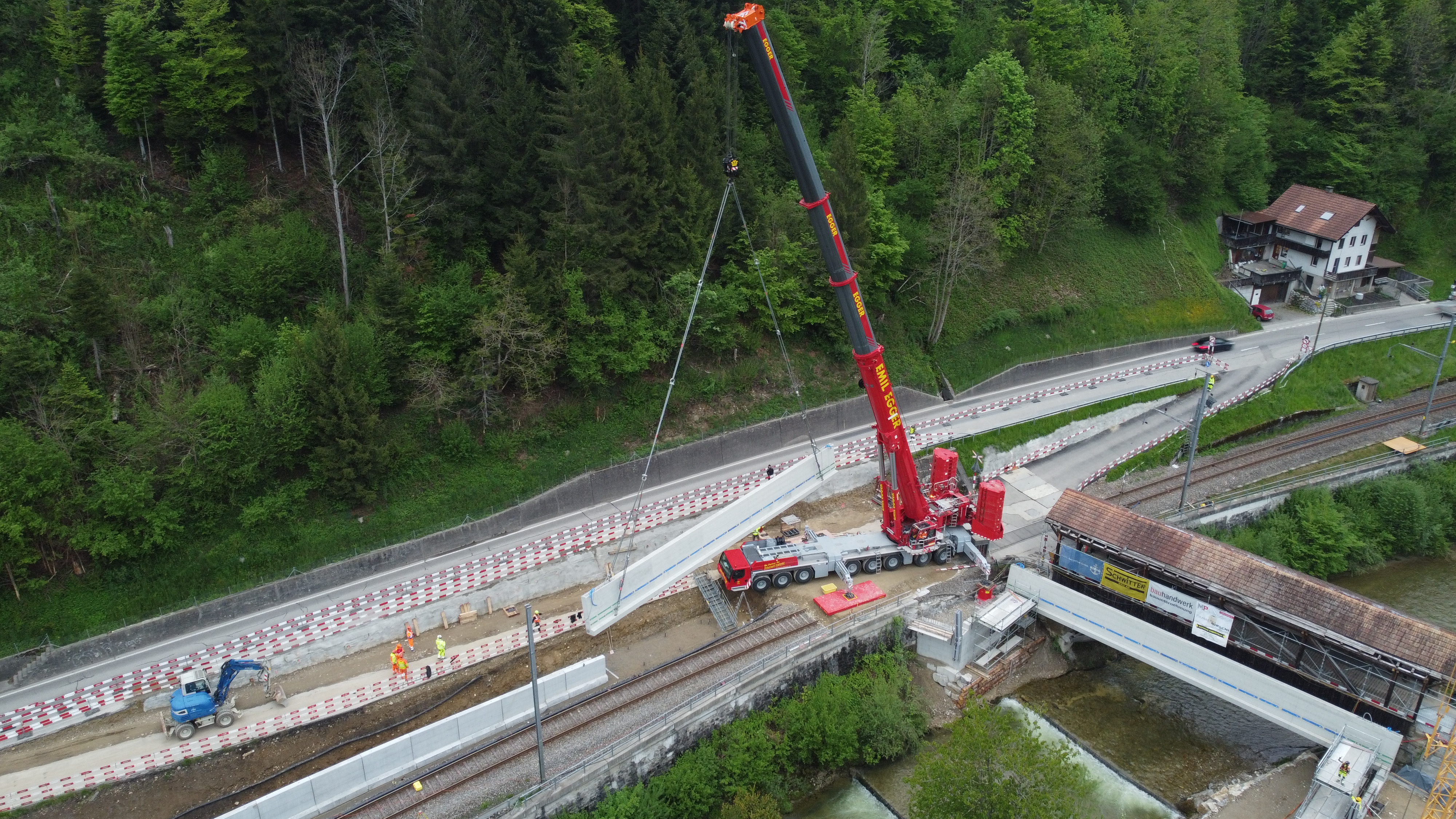

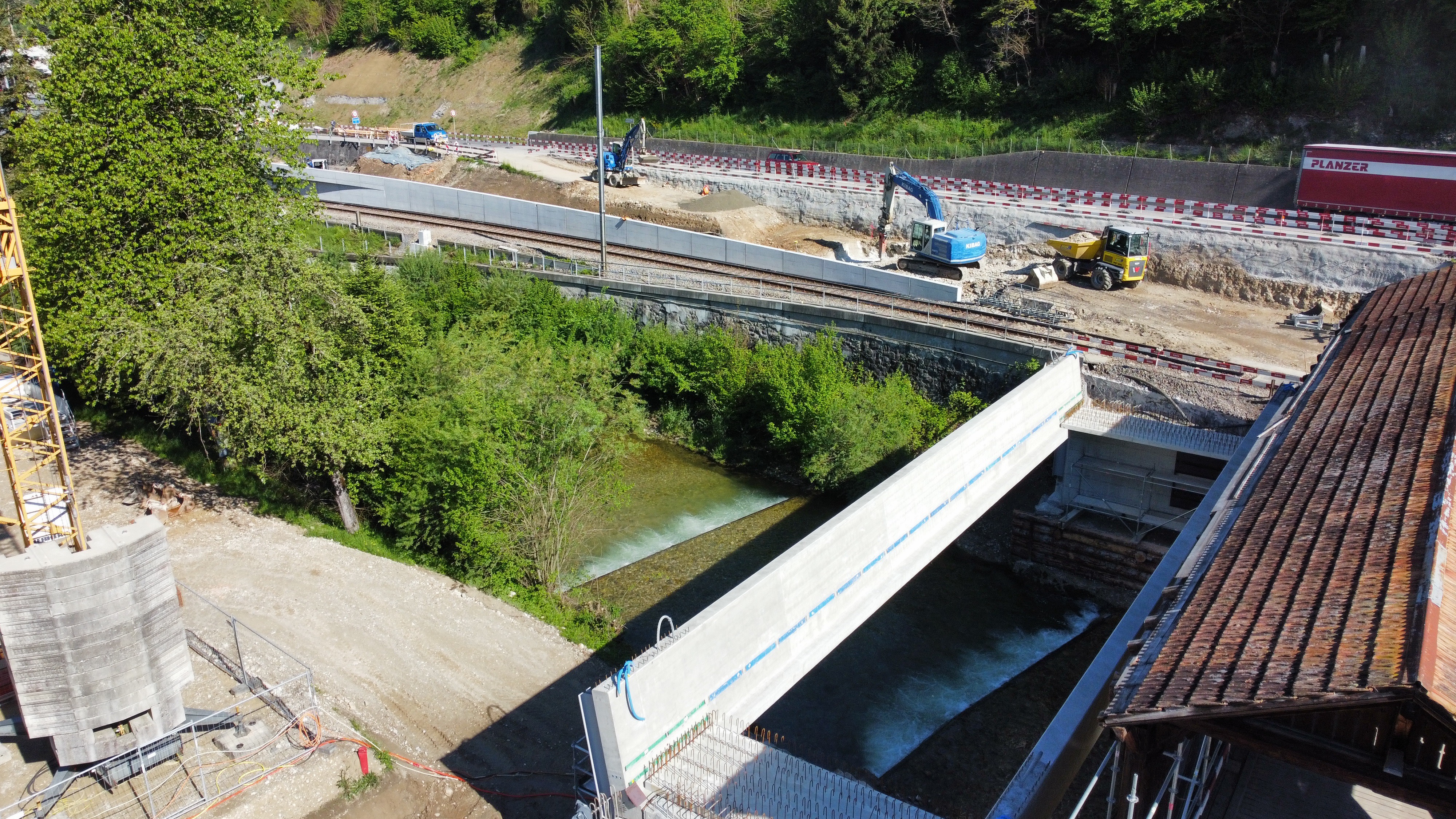

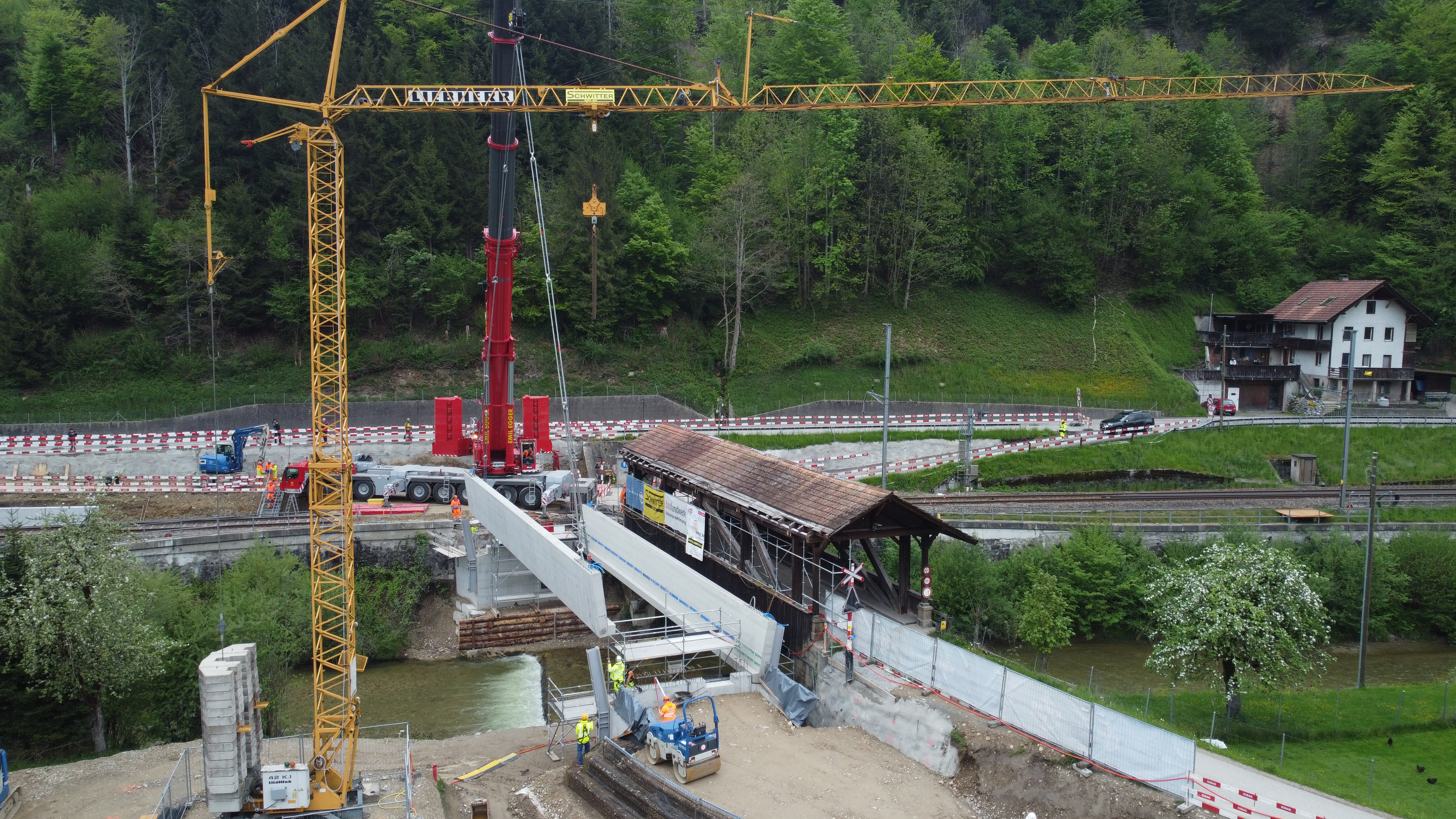

Stand der Arbeiten (07.05.2025):

-Die Vorarbeiten Mauer SBB sind abgeschlossen.

-Die Mauer SBB, Elemente 1-21 sind versetzt.

-Die Aufschüttung entlang der Mauer SBB ist in Arbeit.

-Die TerraMauer ist in Arbeit.

Stand der Arbeiten (14.05.2025):

-Die Mauer SBB, Elemente 22-27 sind versetzt.

-Die Aufschuüttungsarbeiten entlang der Mauer SBB sind in Arbeit.

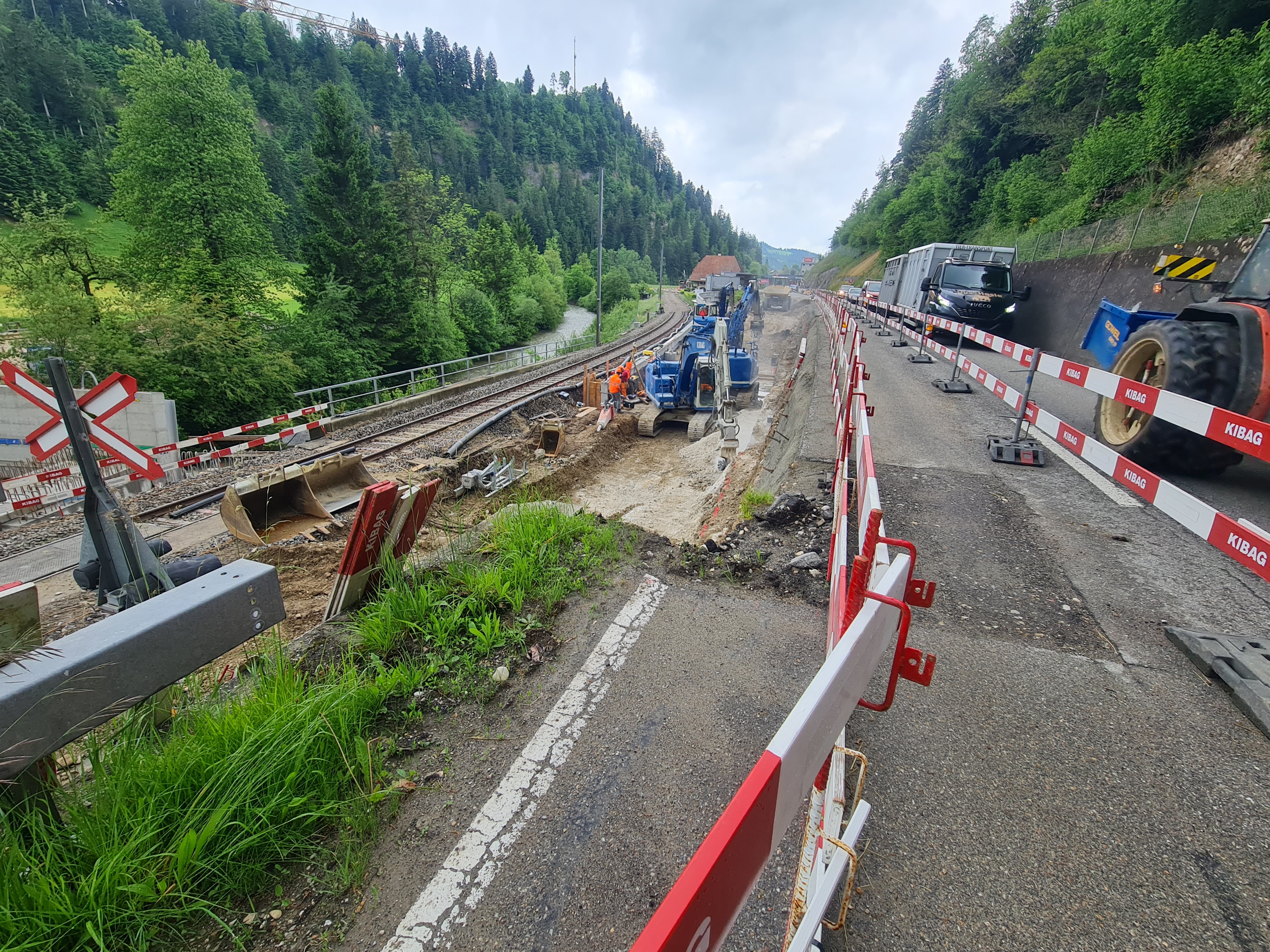

-Die Spitzarbeiten für den Aushub der Mauer Kanton sind in Arbeit.

-Der Boden des KS2 wurde versetzt.

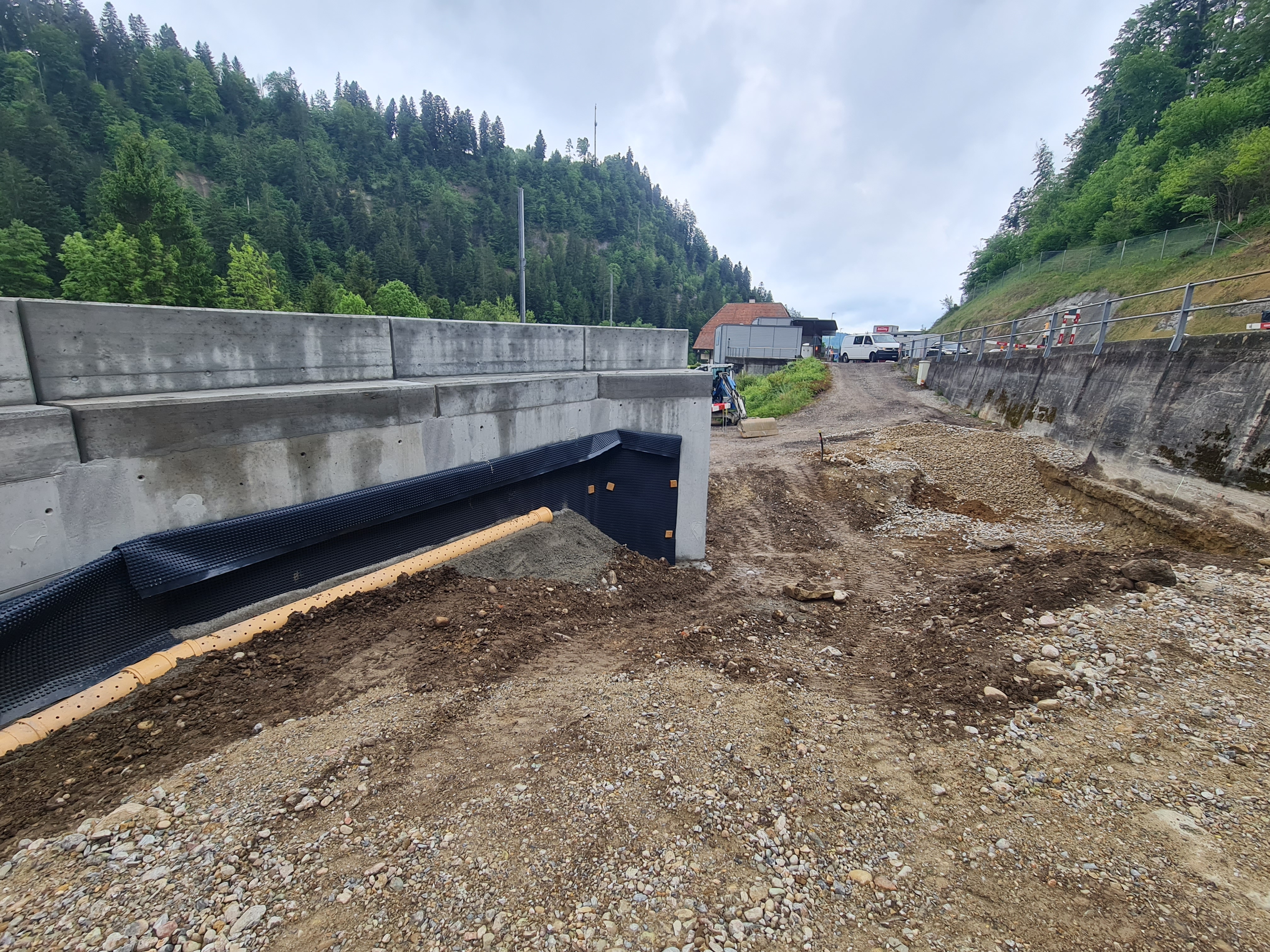

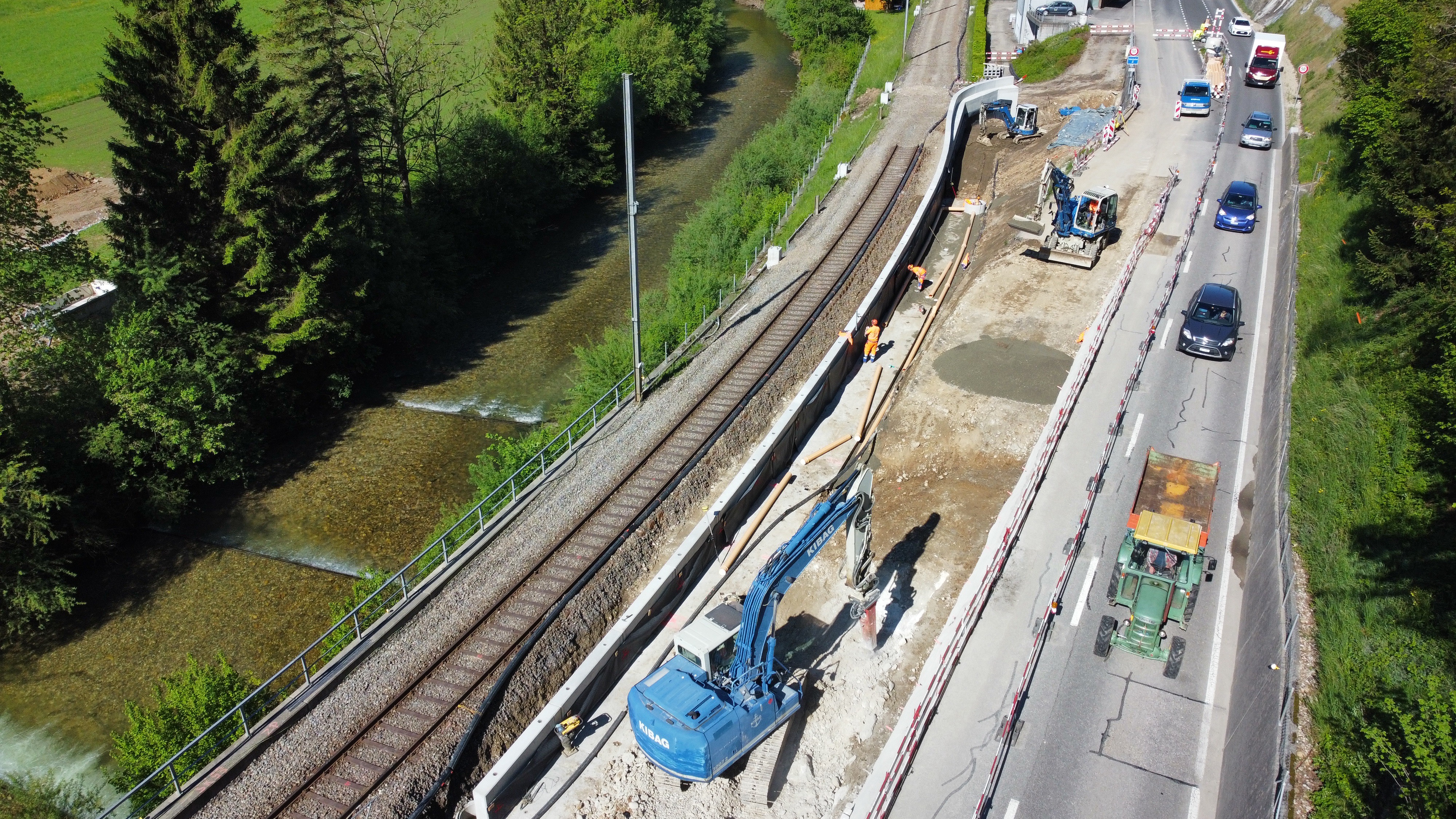

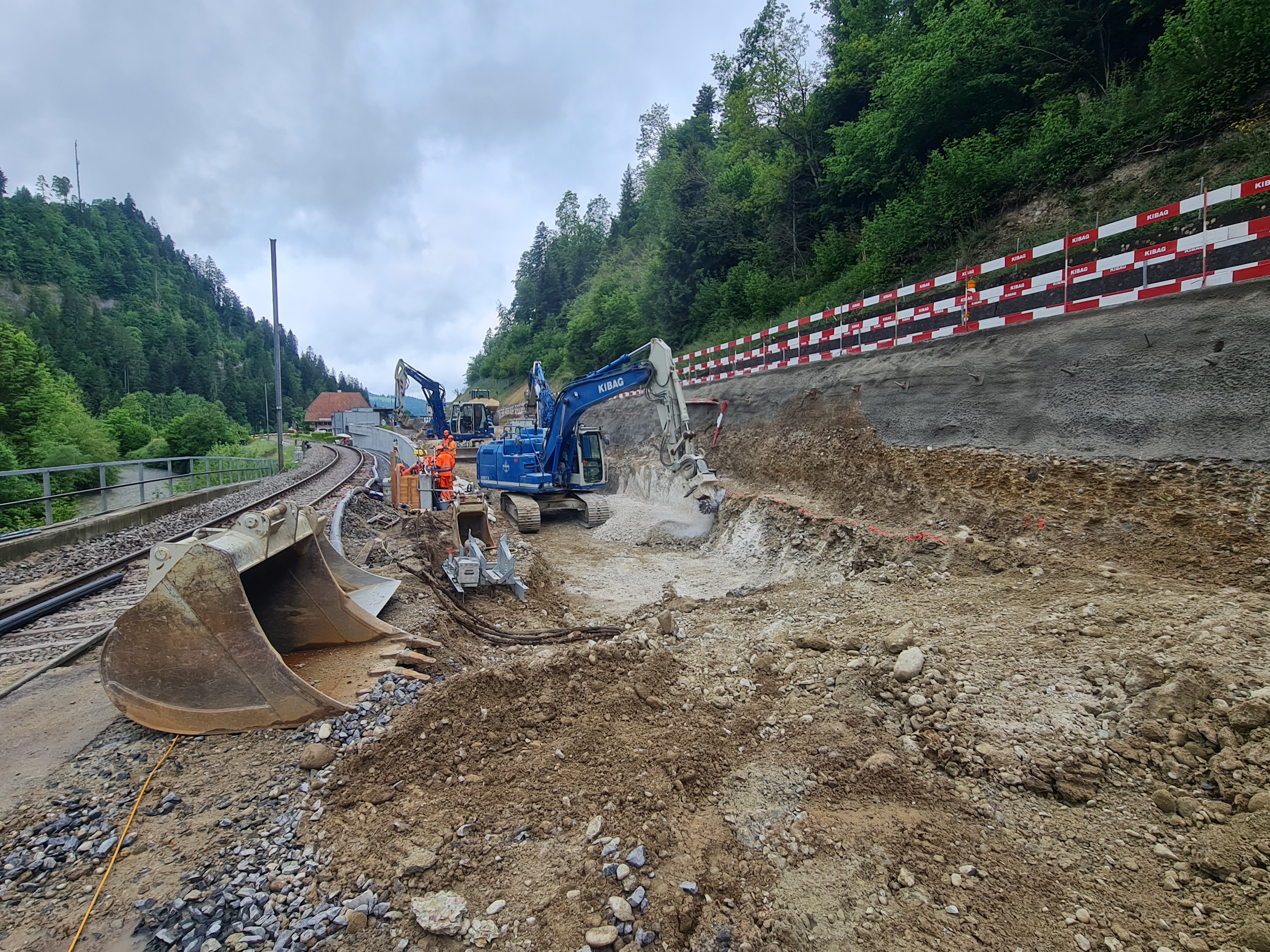

Stand der Arbeiten (21.05.2025):

-Mauer SBB, Aufschüttung südseitig entlang der Mauer sind fertiggestellt

-Abdichtungsarbeiten Mauer abgeschlossen

-Sickerleitung entlang Mauer ab KS2 Richtung SS1 erstellt.

-Hinterfüllung und Entwässerung Mauer in Arbeit.

-Mauer Kantonsstrasse, Kran in Vorbereitung

-Vorarbeiten Aushub inkl. Spitzarbeiten Feld in Arbeit.

-Sicherheitsnetz bei Brücke montiert.

-TerraMur bei westlicher Strassenböschung in Arbeit.

-Kabelkanal in Arbeit

Stand Arbeiten (28.05.2025):

-Aufschüttung südseitig entlang Mauer fertiggestellt.

-Hinterfüllung und Entwässerung entlang Mauer fertiggestellt.

-Baukran installiert.

-Aushubarbeiten abgeschlossen.

-Vorarbeiten / Armierung in Arbeit.

-TerraMur beri westlicher Strassenböschung in Arbeit.

-Brunnenleitung wurde bis zum Widerlager verlegt.

-Kabelkanal fertiggestellt.

-Die Kabel werden aus den Schlitzrohren in den neuen Kabellanal verlegt.

-Das Provisorium für BKW-Hausanschluss an der alten Brücke wurde erstellt.

-Die Alte Freileitung der BKW im Bereich der Brücke wurde demontiert.

Stand der Arbeiten (04.06.2025):

-Armierung wurde verlegt.

-Mauerfuss wurde betoniert.

-Die TerraMur wurde erstellt.

-Die Werkleitungen wurden bis zum Widerlager verlegt.

Stand der Arbeiten (11.06.2025):

-Armierung der ersten Wand wurde verlegt.

-Erste Wand der Mauer wurde betoniert.

-Die TerraMur wurde erstellt.

-Die Werkleitungen wurden bis zum Widerlager verlegt.

Stand der Arbeiten (18.06.2025):

-Schotterflanke wurde erstellt.

-Die Armierung der zweiten Wand wurde verlegt.

-Die Armierung der dritten Wand ist in Arbeit.

Stand der Arbeiten (25.06.2025):

-Aushubarbeiten für die restlichen Elemente sind abgeschlossen.

-Die dritte und veierte Wand wurde betoniert.

-Die Armierung für den Mauerfuss 5 - 7 ist in Arbeit.

-Die Stahlplatten wurden montiert.
